本工程位于长春市西南部,,,,,工程起点洛阳街,,,,,终至和平大街,,,,,道路全长556米,,,,,工期至2016年8月26日,,,,,根据工程进度安排,,,,,预计在7月31日北半幅达到通车条件。。。。。。。
一、 工程进展

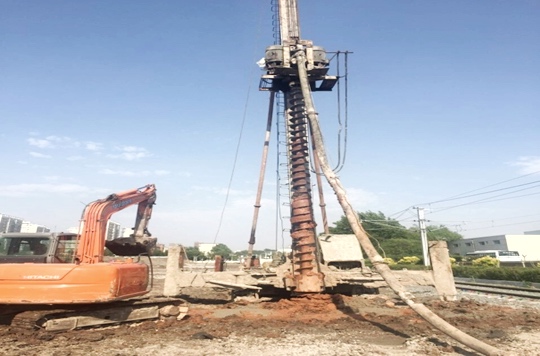

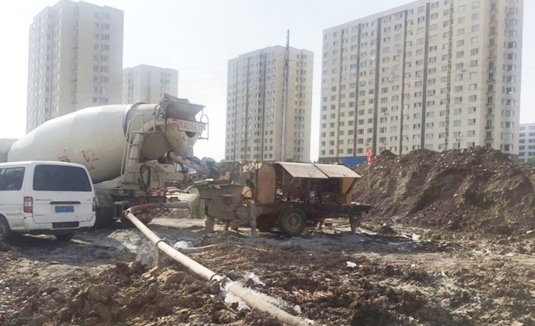

由于道路边界与55路有轨电车轨道相距不足50公分,,,,,土基处理时为避免轨道的沉陷,,,,,所以土基处理分两幅完成。。。。。。。第一幅靠近轨道6米宽的土基处理采用CFG桩(水泥粉煤灰碎石桩)完成,,,,,CFG桩总计1086根,,,,,现已全部灌注完毕。。。。。。。第二幅根据土基情况,桩号k0+27—k0+230采用60cm山皮石换填;;;;;;;桩号k0+230—k0+480采用100cm山皮石,,,,,150cm白灰土换填;;;;;;;桩号k0+480—k0+556采用50cm山皮石换填。。。。。。。目前正在修建施工便道,,,,,以便工程材料的进厂,,,,,同时约有6000m?弃土需要外运。。。。。。。
二、 下一步工作安排
1、修建施工便道约300米;;;;;;;
2、山皮石进厂进行第二幅土基处理;;;;;;;
3、结构层填筑。。。。。。。
南阳路是一条东西走向的道路,,,,,其西侧与长春西站站前街交会,,,,,其东侧抵达正阳广场。。。。。。。浚浚???梢运担,,,,这条路是连接长春西站与市区的一条重要道路。。。。。。。我公司将根据施工总进度对工程施工内容进行细化安排,,,,,同时做好雨季施工方案,,,,,确保工程顺利完工。。。。。。。
